12月8日,在永州市雙牌縣麻江鎮的天子山抽水蓄能電站施工現場,機器轟鳴,車輛穿梭,工人有序作業,這座瀟湘山水間的“超級充電寶”正在火熱建設中。這座規劃裝機140萬千瓦的省級重點工程建成后,年發電量可達 15.21 億千瓦時。

作為國家能源局《抽水蓄能中長期發展規劃(2021—2035年)》中的重點實施項目,項目總投資約89.74億元,建設總工期為69個月,首臺機組發電工期為60個月。自開工以來,施工方將項目劃分為業主營地建設、籌建期洞室及道路工程、施工供電工程三個標段,同步推進施工。當前,各標段施工工序正有條不紊加速推進。

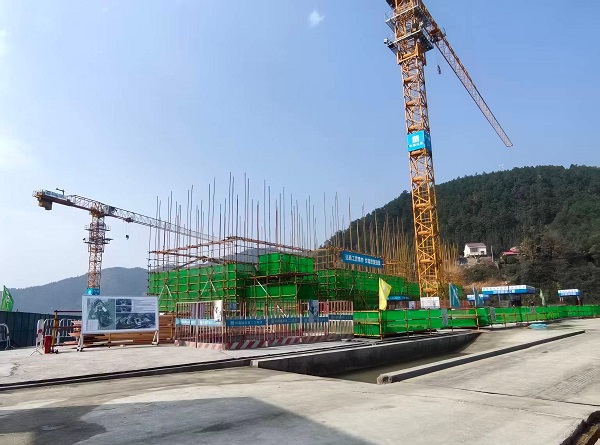

在業主營地建設標段施工現場,工人們正在熱火朝天地進行鋼筋籠制作、混凝土澆灌等工序。“目前主體結構施工穩步推進,3座主要建筑樓基礎全部完成,預計業主營地主體工程在2026年1月31日全部封頂。”中建二局雙牌天子山電站營地負責人張小東介紹。

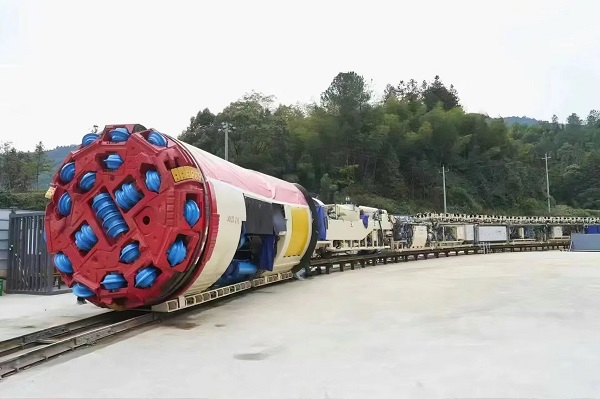

在電站建設過程中,項目團隊直面地質條件復雜、施工空間受限等挑戰,“我們創新采用‘礦山法+隧道掘進機’組合施工工藝,后段4075米則啟用隧道掘進機進行高效掘進大幅提升施工效率,減少對周邊環境的擾動。”湖南雙牌抽水蓄能有限公司工程管理部負責人張志權介紹。目前,項目施工供電工程的施工變已投運,較計劃提前3個月完成,較國網同類項目平均工期縮短8個月,創行業新標桿。
項目建成后,將承擔湖南電網調峰、填谷、儲能、調頻等多重功能,并具備緊急事故備用和“黑啟動”能力,進一步增強湖南電網調節能力,對構建新型能源體系、推動地方經濟綠色發展具有重要戰略意義。
